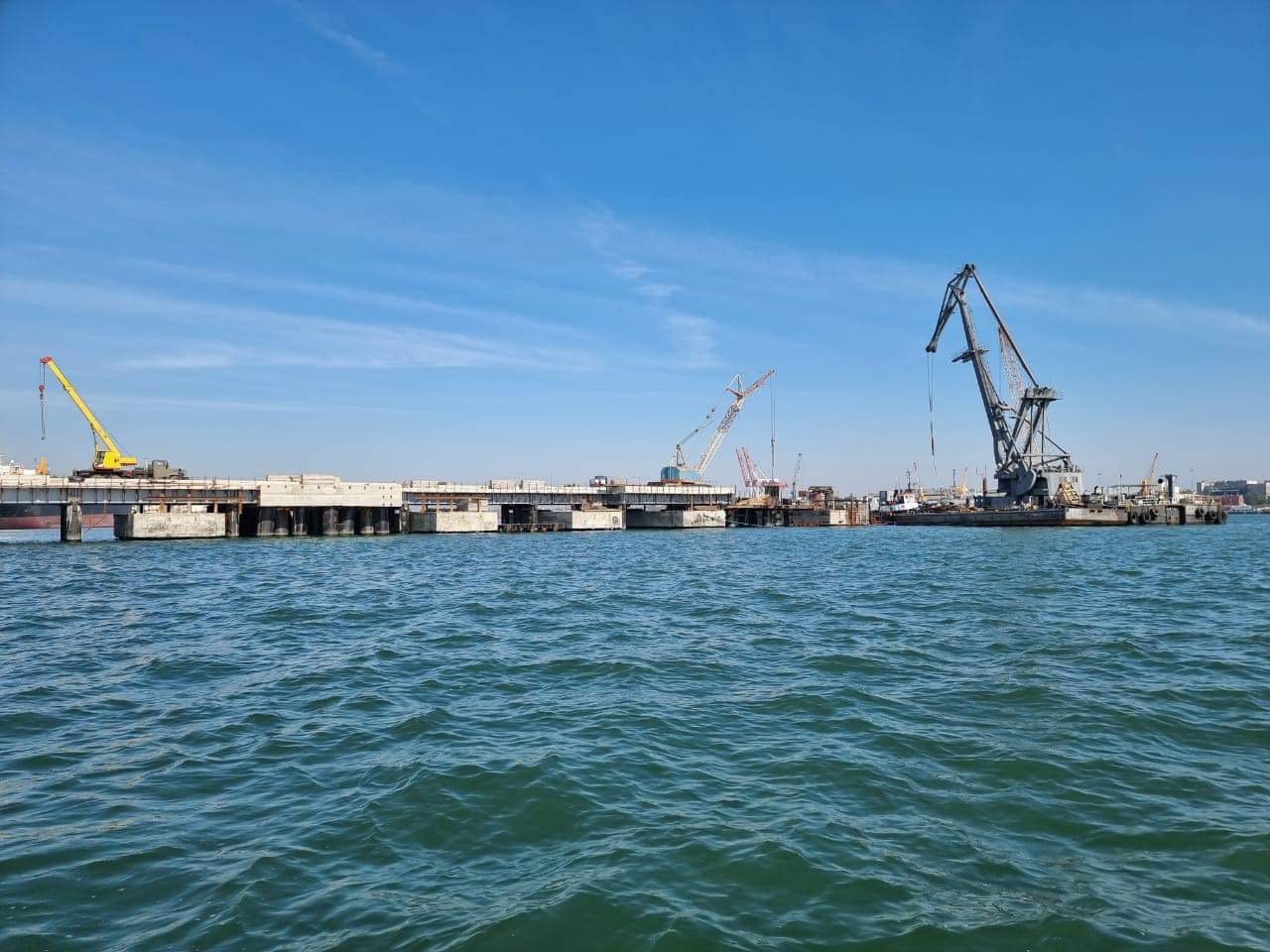

Як і передбачено проєктом, занурено всі 254 металеві палі-оболонки загальною вагою 4 527 тонн. Для цього використовувався плавучий понтон на трьох закольних палях «GOLIATH 1», на борту якого розташовувався гусеничний кран Liebherr 1160 Litronic із супутниковою системою позиціювання стріли DGPS.
Крім цього, у розпорядженні фахівців було сучасне обладнання голландської компанії DIESECO — віброзанурювач і гідравлічний ударний молот. Особлива увага приділялась похилим палям-оболонкам, які наразі є одними з найдовших в Україні. Їх довжина становить 46 метрів, а вага — 27,4 тонни.
Зазначимо, палі було вироблено і доставлено у визначений термін спеціально для пірсу Risoil. Далі роботи велись цілодобово у дві зміни. Середня швидкість процесу занурення складала дві палі на добу.
Генеральним підрядником будівництва гідротехнічної частини об’єкта виступала компанія «Еталон», а субпідрядником — «ТІС-Гідротехніка».
